Линейният график – ключов документ в обществените поръчки
Съдържание
- 1) Какво е линеен график и защо е критичен за ЗОП
- 2) Изисквания към съдържанието (оценка/методика)
- 3) Стъпки за изготвяне (HowTo)
- 4) Примерна структура: етапи, зависимости, критичен път
- 5) Ресурси и капацитет: диаграма на работната ръка
- 6) Връзка с мерките, риска и документите
- 7) Чести грешки и как да ги избегнем
- 8) Финален чеклист и подаване в ЦАИС ЕОП
- ЧЗВ · CTA и свързани ресурси · Автор/Експерт
1) Какво е линеен график и защо е критичен за ЗОП
Линейният график е времева визуализация на етапите и дейностите с техните зависимости. В ЗОП той служи за доказване, че офертата е реалистична по срокове и ресурсно обезпечена, и често се оценява по показател „Организация и управление“.
Ползи:
- Демонстрира критичен път и буфери.
- Позволява контрол на капацитета и наслагванията.
- Лесно се свързва с мерки, рискове и доказателства.
2) Изисквания към съдържанието (оценка/методика)
В повечето методики графикът трябва да съдържа:
- Етапи/дейности с начало/край и зависимости (FS/SS/FF по нужда).
- Ясно маркиран критичен път и буфери (вкл. метео/доставки).
- Ресурсен план (екипи/механизация) и „диаграма на работната ръка“.
- Обвързване на мерките (качество/еко/социални) към съответните етапи.
- Рискове и SLA за ключови дейности.
- Версия/дата, формат за подаване и план за актуализация.
3) Стъпки за изготвяне (HowTo)
1) Входове: Техническа спецификация, изисквания по методика, ограничения (работно време, достъп, метео, етажност/фази).
2) WBS (разбивка): разгърни обхвата на етапи → дейности → поддейности.
3) Продължителности: оцени реалистично по норми/продуктивности и предвидени смени.
4) Зависимости: дефинирай последователности (FS/SS/FF), междинни приемки/контролни точки.
5) Критичен път: изчисли и маркирай; добави буфери за рискови дейности.
6) Ресурси: разпиши роли/бройки и механизация; провери наслагвания (over-allocations).
7) Синхронизация: вържи мерки/KPI и рискове/SLA към етапите.
8) Проследимост: таблица „изискване → етап → документ/доказателство“.
9) Износ: PDF/изображение за ТП + машинен файл (XLSX/MPP/JSON), ако е позволено.
10) Вътрешен одит: peer review от втори експерт.

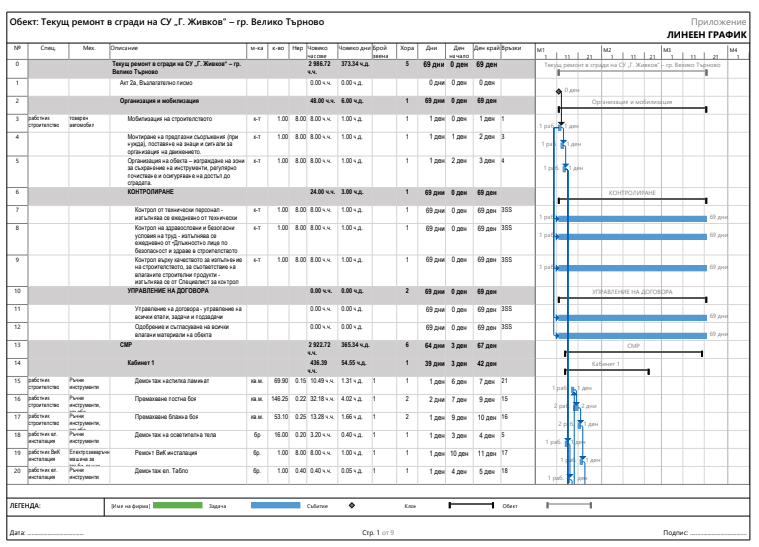

4) Примерна структура: етапи, зависимости, критичен път
Етапи (пример):
| № | Етап/дейност | Продълж. | Зависимост | Контролна точка |
|---|---|---|---|---|
| 1 | Подготовка и мобилизация | 5 дни | – | Протокол мобилизация |
| 2 | Доставки – основни материали | 7 дни | 1 FS | Входящ QC протоколи |
| 3 | Основни работи – зона А | 20 дни | 2 FS | Междинен протокол |
| 4 | Основни работи – зона Б | 18 дни | 2 SS+5 | Междинен протокол |
| 5 | Инсталации/настройки | 10 дни | 3,4 FF | SAT/FAT при нужда |
| 6 | Финални дейности и приемане | 7 дни | 5 FS | Финален ППП |
Критичен път: 1 → 2 → 3 → 5 → 6 (пример). Планирай буфер около доставки/инспекции.
5) Ресурси и капацитет: диаграма на работната ръка
Таблица (синхрон с графика):
| Етап | Роля | Брой | Смени | Коментар |
|---|---|---|---|---|
| Подгот./мобилизация | Техн. ръководител | 1 | 1 | Координация |
| Доставки | Рък. качество | 1 | 1 | Входящ QC 100% |
| Осн. работи А | Монтажници | 6 | 2 | Ротация/отпуски |
| Осн. работи Б | Монтажници | 6 | 2 | Паралел с зона А |
| Инсталации | Спец. екип | 3 | 1 | Тестове/измервания |
Проверка „ресурси ↔ срок“:
- няма over-allocation на ключови роли;
- смени покриват плана;
- механизацията е налична/резервирана;
- KPI на мерките са обслужени (напр. QC обход дневно 16:00–17:00).
6) Връзка с мерките, риска и документите
- Мерки (качество/еко/социални): посочи при кои етапи се прилагат; добави KPI и доказателства (чеклист/протокол/регистър).
– Виж: Мерки с KPI → /merki-kpi-zop/ - Риск-регистър: за дълги/критикуеми дейности заложи превенция/реакция и SLA 24/48/72 ч.
– Виж: Риск-регистър → /risk-registar-zop/ - Документи/проследимост: към всяка контролна точка – конкретен документ.
– Виж: Контролни документи → /kontrolni-dokumenti-zop/
7) Чести грешки и как да ги избегнем
- Общи, неподкрепени срокове → използвай норми/продуктивности и реални доставки.
- Липсва критичен път/буфери → маркирай ги визуално и опиши логика.
- Ресурсен конфликт (едни и същи хора на 2 места) → диаграма + проверка наслагвания.
- Без връзка с мерките → добави KPI/доказателства към съответните етапи.
- Неясни контролни точки → протоколи/тестове с дати и отговорници.
- Неформатирани файлове за ЦАИС ЕОП → PDF с четимост и подписи; размери/наименования.
8) Финален чеклист и подаване в ЦАИС ЕОП
- Етапи/дейности с зависимости и критичен път.
- Буфери за доставки/метео/инспекции.
- Ресурсен план + диаграма на работната ръка.
- Връзка към мерки (KPI/доказателства) и рискове (SLA).
- Контролни точки и документи за всяка.
- Формат/подпис/наименование – проверени.
- Проследимост към ТП и КСС/АЕЦ (без противоречия).
Подаване: виж и „Подаване в ЦАИС ЕОП – чести грешки“ → /cais-eop-podavane/
ЧЗВ
Колко детайлен трябва да е графикът?
Достатъчно, за да се видят зависимости/критичен път и контролни точки, но без „шум“. Обичайно 20–60 реда са оптимум за офертна фаза.
Нужно ли е да прилагам ресурсна диаграма?
Да, ако методиката оценява организация/ресурси. Тя доказва изпълнимост и елиминира конфликтите.
Как да отразя метео или разрешителни?
Като буфери и/или отделни дейности с зависимости (FS към засегнатите етапи). Запиши допусканията.
